Solarprojekt

Fortschritt:
✓ Projekt erfolgreich abgeschlossen

Seit Dezember 2024 versorgt die Solaranlage die MadaClinics in Maventibao rund um die Uhr zuverlässig mit Strom.

Kurzbeschreibung

Unser Projekt zielt darauf ab, nachhaltige Solarenergie für «MadaClinics» zu installieren. Bisher ermöglichen zwei Solarpanels, Speicherbatterien und ein Windrad lediglich begrenzte Nutzung elektrischer Geräte. Durch die Errichtung einer Solaranlage wollen wir eine zuverlässige und ausreichende Stromversorgung gewährleisten. Der Bau startet im Sommer 2024.

Mittels der bisherigen Stromversorgung können zwar Handys und Laptops aufgeladen und die Räume beleuchtet werden. Die Lampen der Klinik sind jedoch zu wenig hell und Geräte, die kontinuierlich Strom benötigen – wie beispielsweise Kühlschränke oder Betten – können nur tagsüber und nicht verlässlich betrieben werden. Künftig braucht «MadaClinics» auch weitere Geräte fürs Labor und die Diagnostik (z.B ein Ultraschallgerät), welche zusätzlich Energie verbrauchen.

Die benötigten 16’000 Franken – die mittels Fundraising und einem vom Regierungsrat Basel-Stadt bewilligten Betrag von 11’000 Franken gesammelt wurden – werden für die Materialien und die Installation einer professionellen Solaranlage verwendet werden. Dies ermöglicht nicht nur eine stabile Energieversorgung für die Klinik, sondern auch für die Schule in Maventibao, die bisher kaum Elektrizität hat.

Im Detail:

Was:

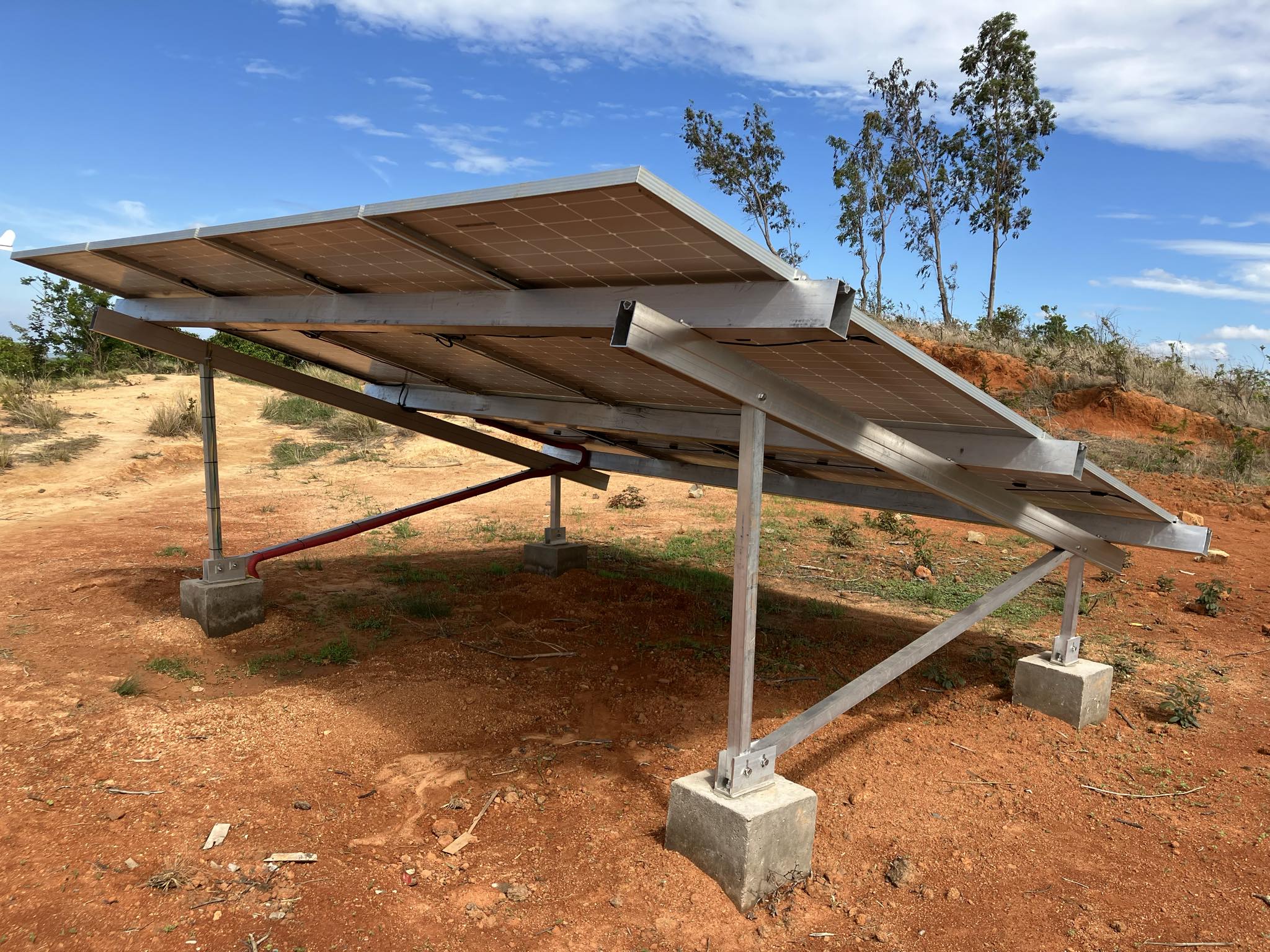

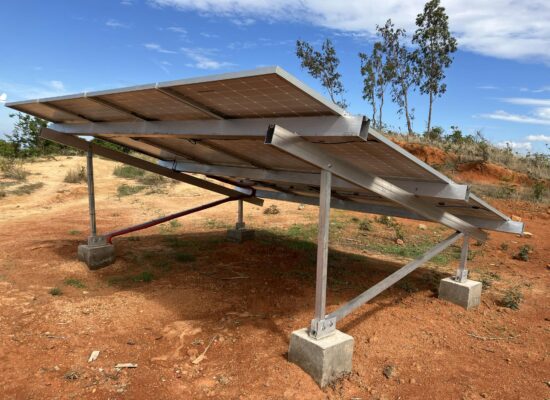

  • Solaranlage mit 8 Solarpaneelen
  • 2 Lithium-Batterien, je 5kWh
  • 1 Wechselrichter / Ladegerät
  • 1 Laderegler
  • Schutzsystem DC & AC (Überspannungsableiter, Schutzschalter, Erdungsvorrichtung etc.)
  • Monitoring-System (Überwachung: Einspeisung, Speicherung, Verbrauch etc.)
  • Bauarbeiten, Technikgebäude & Verkabelung
  • Transport bis nach Maventibao
  • Installation der Anlage
  • Wartung durch ANKA (zweimalig) im ersten Jahr
  • Ausbildung der lokalen Klinikmitarbeiter für die Wartung und den Betrieb der Solaranlage
  • Langjährige Garantien auf der ganzen elektrischen Technik

Wofür:

  • Gutes Licht für die ganze Klinik, inklusive Betrieb einer Operationslampe
  • Licht für alle anderen Räumlichkeiten von MadaClinics
  • Betrieb eines Kühlschranks und eines Tiefkühlers für Medikamente, Impfungen etc.
  • Patientenbetten und Patientenliege
  • Internet, Computer, Telefon
  • Die bisherigen Solarpaneele und Batterien können für Licht in der Schule weiterhin gebraucht werden.
In Zukunft:
  • Ultraschallgerät
  • Laborgeräte
  • etc.

Kosten:

  • Solarpanel: je ca. 300 €
  • Lithium-Batterie: je ca. 2’800 €
  • Wechselrichter/Ladegerät: ca. 1’250 €
  • Laderegler: ca. 1’000 €
  • Schutzsystem DC und AC: ca. 900 €
  • Monitoring-System: ca. 700 €
  • Bauarbeiten, Technikgebäude & Verkabelung: ca. 1’000 €
  • Installation, Inbetriebnahme & Ausbildung: ca. 600 €
  • Transport Diego Suarez – Maventibao: ca. 150 €
  • Mehrwertsteuer: ca. 2’200 €

Projektverlauf

Frühling 2024

  • Finanzierung gesichert
  • Planung abgeschlossen

April 2024

  • Zyklon Gamane verursacht grosse Schäden.
  • Transportwege werden unpassierbar.
  • Das Projekt muss verschoben werden.

Sommer bis Herbst 2024

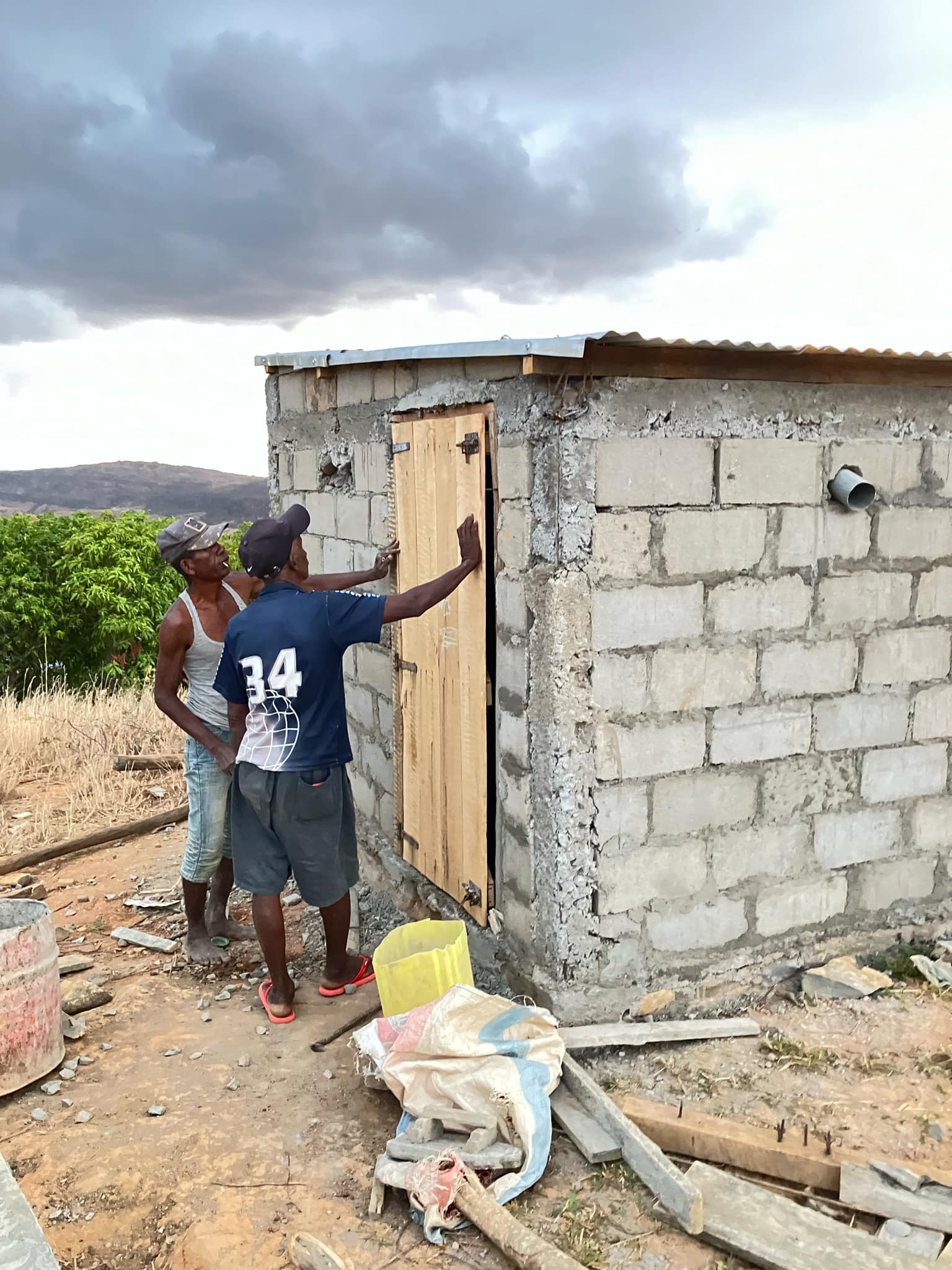

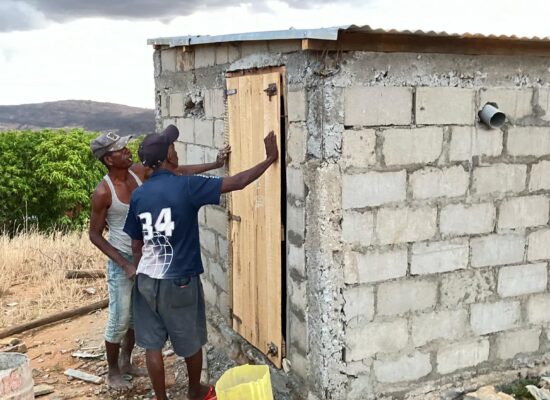

  • Bau des Technikhauses durch die Dorfbevölkerung.
  • Zusätzliche Herausforderungen durch Materialknappheit und höhere Baukosten.

Dezember 2024

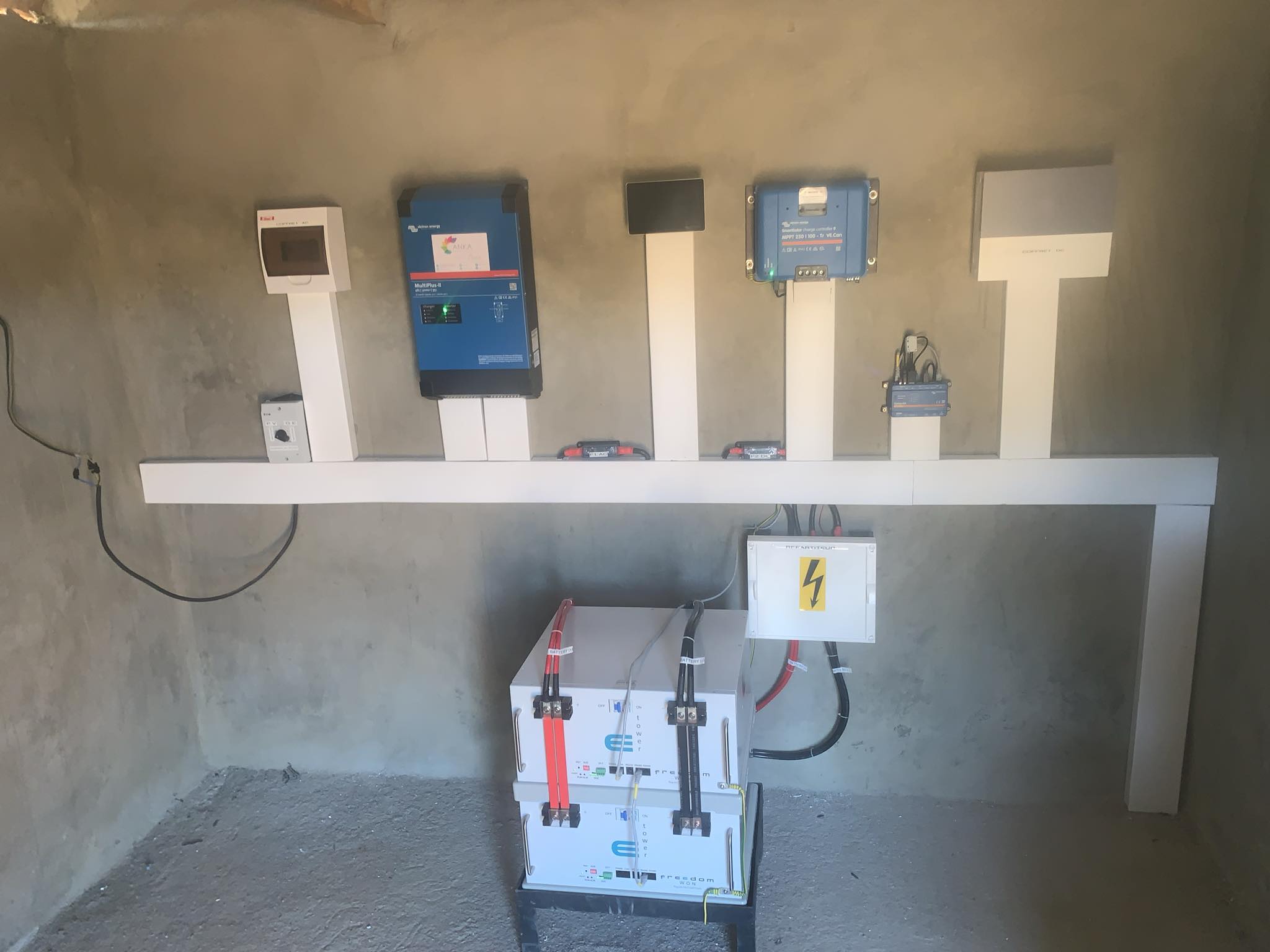

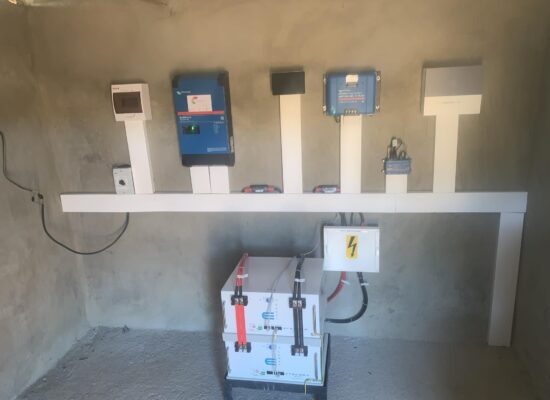

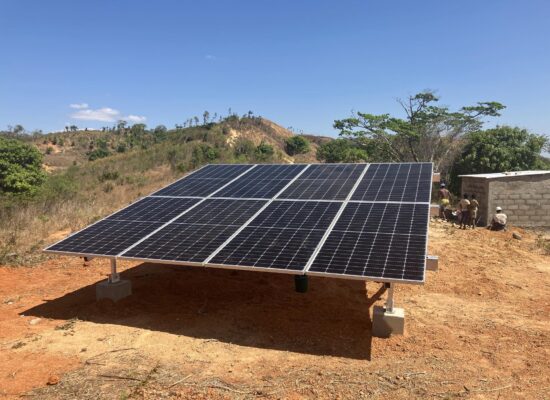

  • Installation der Solaranlage abgeschlossen.
  • Anschluss der Klinik durch ANKA.

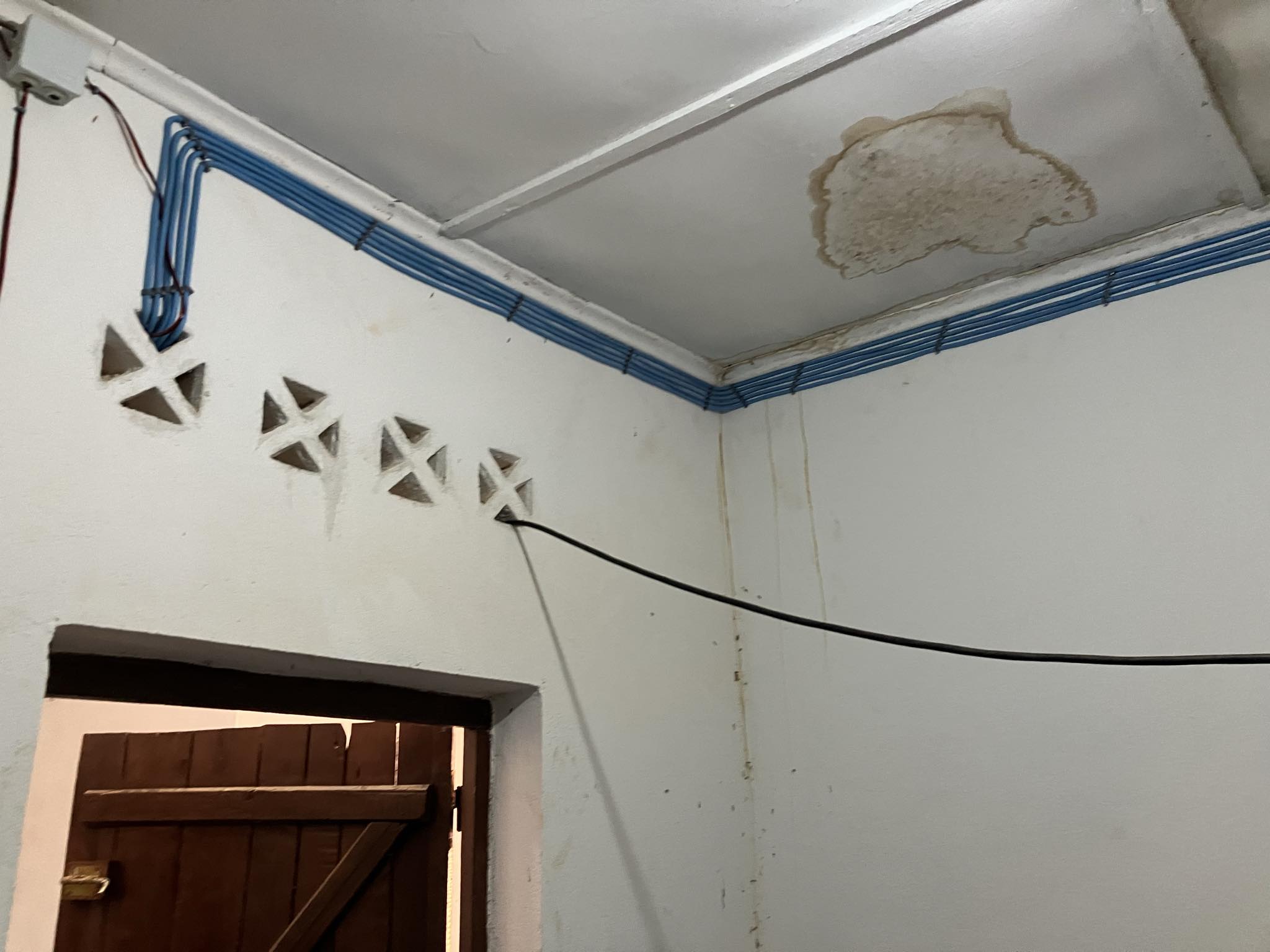

  • Erneuerung der gesamten Elektroinstallation.
  • Inbetriebnahme kurz vor Weihnachten.

Das Ergebnis

Seit Dezember 2024 produziert die Solaranlage zuverlässig Strom für die gesamte Klinik sowie die umliegenden Gebäude.

Dadurch können heute:

  • alle Behandlungsräume zuverlässig beleuchtet werden
  • medizinische Geräte jederzeit betrieben werden
  • Der Kühlschrank rund um die betrieben werden
  • die elektrischen Patientenbetten genutzt werden
  • die Klinik auch nachts sicher arbeiten

Dadurch können in Zukunft:

  • Impfstoffe und Medikamente rund um die Uhr gekühlt werden
  • ein Labor und ein Ultraschallgerät betrieben werden.

Herausforderungen

Kein Projekt verläuft exakt nach Plan. Auch beim Solarprojekt mussten wir einige Hürden überwinden.

Durch den Zyklon Gamane konnte erst später mit dem Materialtransport gestartet werden, dadurch verzögertes sich der Bau etwas. Dadurch  stiegen auch etwas die Baukosten. Für die Modernisierung der Elektroinstallation der Klinik mussten zusätzliche Mittel eingesetzt werden.

Dank unserer Reserven konnten wir diese Mehrkosten tragen und das Projekt erfolgreich abschliessen.

Danke

Dieses Projekt wäre ohne unsere zahlreichen Spenderinnen und Spender, unsere Mitglieder, den Kanton Basel-Stadt und unsere Partnerorganisationen vor Ort nicht möglich gewesen.

Herzlichen Dank für das Vertrauen.
